桥梁工程动画制作的难点有哪些?
2025-9-15
来源:未知
点击数:  44        作者:未知
  • 一、工程专业性与动画表达的平衡难:避免 “外行看不懂,内行挑错”

    桥梁工程动画需同时满足 “专业准确性” 与 “传播易懂性”,二者的平衡是首要难点,具体体现在两方面:
    1. 技术细节的 “度” 难把握
      • 过度简化会导致专业失真:例如省略 “预应力张拉的对称顺序”“钢箱焊接的坡口类型” 等关键细节,虽降低制作难度,但会被施工、设计人员判定为 “不专业”;
      • 过度细化则导致传播低效:若动画中大量展示 “钢筋绑扎的每一根钢筋间距”“焊缝检测的微观过程”,非专业受众(如业主、公众)会因信息过载失去观看耐心,违背动画 “传递核心信息” 的初衷。

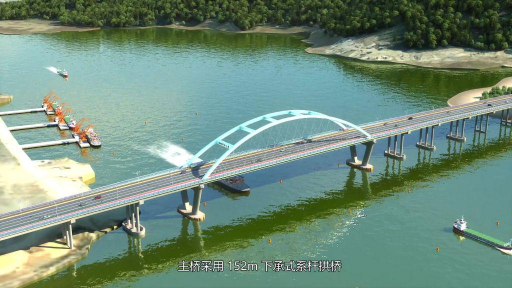

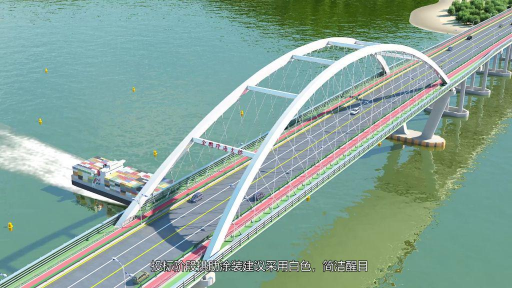

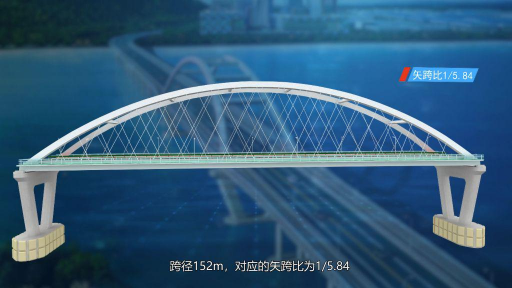

      • 典型场景:金鹏大桥 152m 系杆拱桥的 “网状吊杆交叉逻辑”,既需还原 64° 倾角、0.2m 内外间距的专业参数,又需通过镜头语言让非专业者理解 “交叉设计的受力优势”,平衡难度极高。







    1. 施工逻辑的 “隐性信息” 可视化难
    桥梁施工中大量 “非可视化” 的隐性逻辑(如验收流程、力学约束、安全规范),难以通过动画直观呈现:
      • 例如 “混凝土浇筑前需完成钢筋验收”,动画无法像现场一样展示 “监理签字确认” 的过程,若省略此隐性逻辑,会出现 “钢筋未验收直接浇筑” 的专业漏洞;若通过 “弹出验收表单” 等方式补充,又可能破坏动画的流畅性。
      • 再如 “支架搭设的力学稳定性”,动画可展示立杆、横杆的排布,但无法直观呈现 “立杆间距符合承重计算” 的隐性逻辑,需依赖 “标注参数 + 旁白解释”,增加制作复杂度。







    二、复杂结构与动态过程的建模难:兼顾精度与效率

    桥梁工程的大跨度、多构件、动态施工特性,对建模技术提出极高要求,核心难点集中在 “结构还原精度” 与 “制作效率” 的矛盾:
    1. 大跨度异形结构的精准建模难

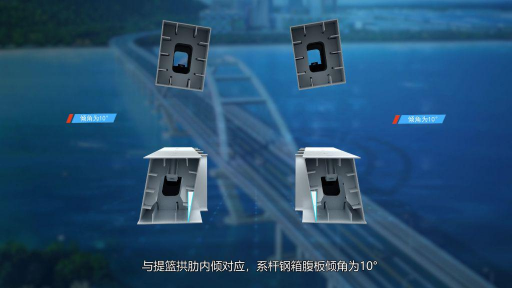

      • 如金鹏大桥 “提篮式拱肋”(内倾 10°、圆曲线拱轴线、1500mm×2000mm 钢箱断面),需同时满足 “空间角度精准”“断面尺寸无误”“构件连接自然”:
        • 若采用常规建模方式,手动调整拱肋的圆曲线弧度与内倾角度,易出现 “局部线段偏差”(如拱轴线矢高偏离 26m 设计值);
        • 若采用参数化建模(如 Revit 族库),虽能保证精度,但需针对异形结构单独编写参数逻辑,耗时远超常规矩形构件(如简支梁)。

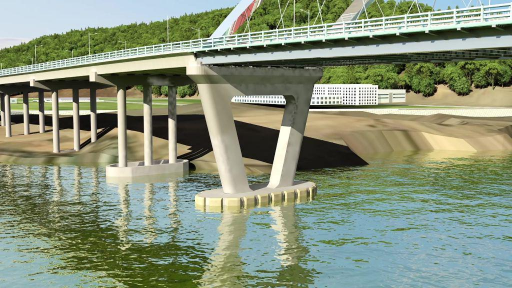

      • 类似难点还包括 “网状吊杆的交叉节点”“V 型桥墩的承台与群桩连接”,每一处异形节点都需单独拆解建模,避免出现 “构件碰撞”“空间错位”。







    1. 动态施工过程的 “多状态” 建模难
    桥梁施工是 “构件从无到有、从散到整” 的动态过程,需为同一构件建立 “多个施工状态” 的模型,工作量呈倍数增加:

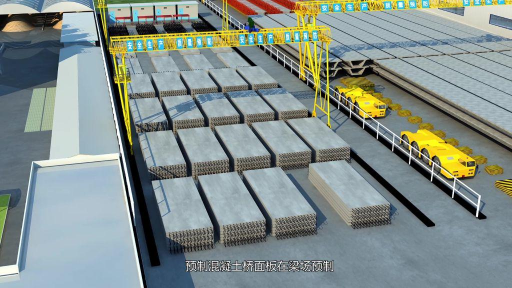

      • 例如预制桥面板安装,需分别建模 “梁场预制状态”(带吊点、无湿接缝)、“运输状态”(与运梁车固定)、“安装状态”(与横梁通过剪力钉连接)、“完成状态”(现浇湿接缝后整体成型);

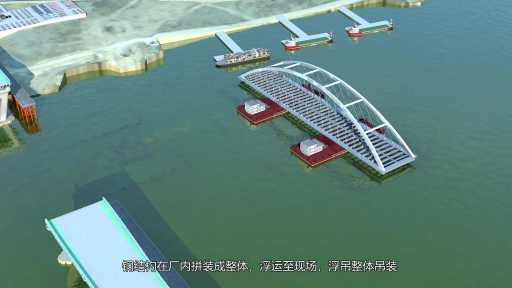

      • 再如钢箱拱肋施工,需建模 “工厂拼装状态”(分节段、带临时支撑)、“浮运状态”(与运输船固定)、“吊装状态”(与浮吊吊钩连接、轻微倾斜)、“合龙状态”(节段对接、焊接完成)。

    每增加一个施工状态,就需新增模型调整、材质修改、约束设置,若项目涉及 20 + 构件,建模工作量会大幅超出预期。






    三、施工流程与物理规律的同步难:避免 “违背常识”

    动画需严格遵循桥梁施工的 “时序逻辑” 与 “物理力学规律”,但动态模拟中易出现 “流程颠倒”“力学失真”,核心难点在于 “多工序协同” 与 “物理效果还原”:
    1. 多专业工序的时序协同难
    桥梁施工是 “土建、机械、材料” 多专业同步推进的过程,动画需还原 “工序间的衔接关系”,避免出现 “时间冲突”:

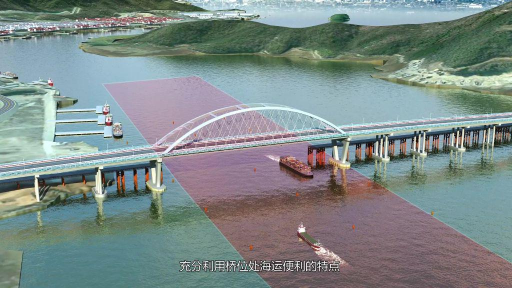

      • 例如金鹏大桥涉海段施工,需同步协调 “钢箱拱肋浮运”“预制桥面板运输”“浮吊就位” 三个工序:
        • 若浮吊未到位就开始拱肋浮运,会出现 “构件到现场无吊装设备” 的逻辑错误;
        • 若桥面板运输与拱肋浮运共用同一航道,未错开时间,会出现 “船舶拥堵” 的场景失真。
      • 类似难点还包括 “混凝土养护与预应力张拉的间隔”(需等待 7 天养护期)、“桥面铺装与防撞护栏的顺序”(需先铺装后浇筑护栏),每一处时序错误都会被专业观众一眼识破,需反复核对施工组织设计中的 “工期节点表”。






    1. 物理力学效果的真实模拟难
    动画需还原 “重力、浮力、张力” 等物理效果,避免出现 “构件悬浮”“运动生硬” 的违和感,但模拟难度远超静态结构:
      • 如拱肋吊装的 “轻微晃动”:需模拟 “浮吊起吊时的惯性”“海上风力导致的横向偏移”,若仅做 “直线平移”,会显得机械僵硬;若添加动态晃动,需通过 “关键帧插值 + 动力学插件”(如 3ds Max 的 Reactor)计算晃动幅度与频率,且需匹配 “150t 拱肋” 的重量特性(晃动幅度远小于 10t 小型构件);
      • 再如预应力张拉的 “钢束变形”:需模拟 “张拉过程中钢束的细微伸长”(如 10m 钢束伸长 10mm),若忽略变形,会显得 “钢束无受力反应”;若添加变形效果,需通过 “柔体动力学” 设置钢束的弹性参数(如弹性模量、泊松比),确保变形量符合 “张拉控制力 1395kN” 的计算结果。

    这些物理效果的模拟,既需动画师掌握力学基础知识,又需熟练操作专业插件,门槛远高于普通建筑动画。




    四、多方需求与沟通协调的统一难:避免 “反复修改”

    桥梁工程动画的受众涵盖 “业主、设计、施工、监理”,各方需求差异大,沟通协调的难点集中在 “需求统一” 与 “修改成本控制”:
    1. 多方需求的优先级平衡难
      • 业主侧重 “整体效果与进度展示”(如全桥合龙的壮观场景、工期节点达成),可能要求简化 “焊缝细节”“钢筋排布”;
      • 设计方侧重 “结构创新与技术亮点”(如 UHPC 桥面板优化、网状吊杆设计),可能要求放大 “材料替换对比”“节点构造剖面”;
      • 施工方侧重 “工艺细节与安全规范”(如吊装设备操作、临时支撑搭设),可能要求补充 “设备型号标注”“安全防护展示”。

    若前期未明确需求优先级,动画制作中易出现 “满足 A 方需求,违背 B 方要求” 的情况:例如按业主要求简化焊缝细节,会被设计方要求返工补充;按施工方要求添加设备参数标注,又会被业主认为 “信息杂乱”。


    1. 需求变更的连锁修改难
    桥梁工程常因 “设计优化”“现场条件变化” 导致动画需求变更,而动画的 “关联性” 会使一处修改引发连锁反应:
      • 例如金鹏大桥原设计 “28cm C50 桥面板” 优化为 “17cm UHPC 桥面板”,需求变更后需修改:
        • 模型:桥面板厚度、自重参数、与横梁的连接方式;
        • 动画:吊装重量(因自重减轻需调整浮吊选型)、施工工艺(UHPC 铺装与传统混凝土的差异);
        • 标注:材料参数(抗压强度从 50MPa 改为≥150MPa)、技术说明(低收缩徐变特性)。
    若变更发生在 “渲染阶段”,已完成的镜头需重新建模、调整动画、再次渲染,时间成本与人力成本会大幅增加,甚至可能导致项目延期。
热门评论
  • 暂无信息

验证码: 验证码,看不清楚?请点击刷新验证码

©2015 Copyright © 2009-2011,www.whsddh.com,All rights reserved

 公司地址:中国湖北省武汉市江汉区青年路江宸天街B座1031

咨询电话:

139-7116-7006

网址: http:www.whsddh.com   QQ:  278619390

电话 :  13971167006    联系人:文韬     邮箱: 278619390@qq.com
